防患于未然 消防验收需注意的九大问题

2019-09-18

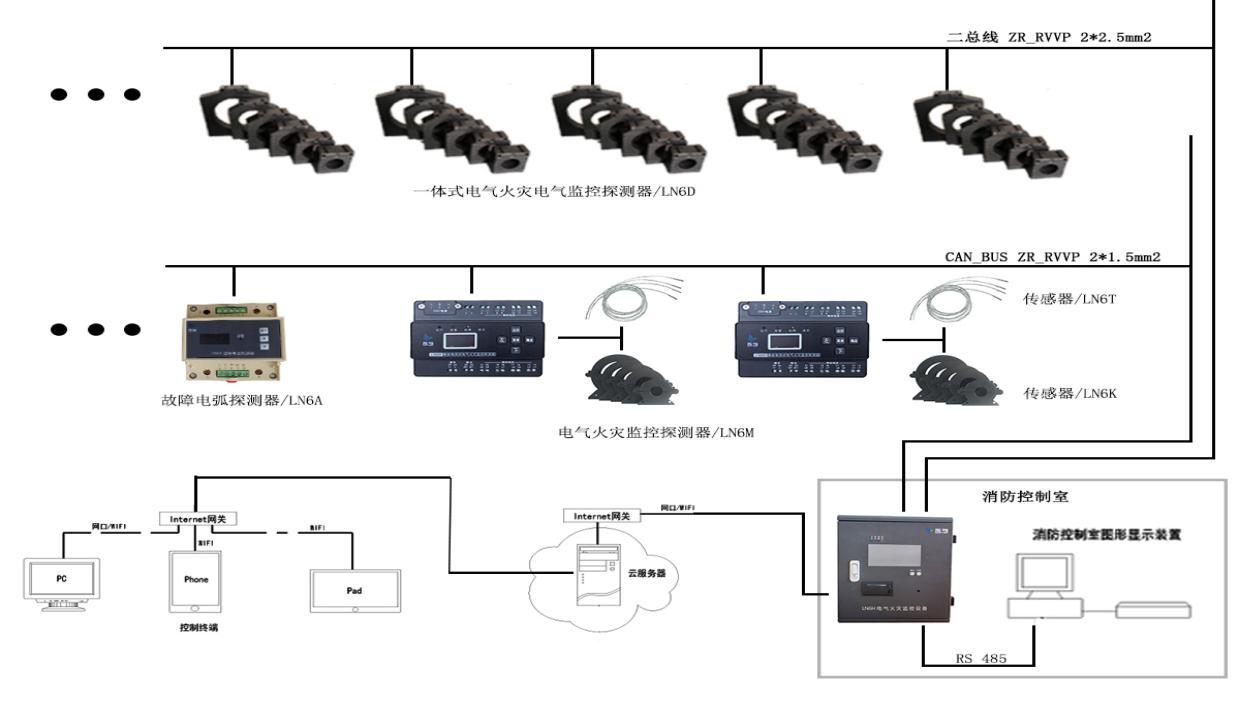

为什么总是出现这么多的火灾,今天这电气火灾啦,那儿电路故障啦,都归功于没有好的防火门监控系统,当然我们更应该从建筑装修开始做起,注意好每一个消防的细节,防患于未然。
乐鸟科技搜罗了消防验收需注意的九大问题:

一、建设单位的工作:
1.自来水是否通;
2.发电机以及发电机自动切换功能、配电屏是否调试;
3.消防控制室是否设置外线电话;
4.消防控制室是否设置防火门窗;
5.消防水池证明文件:容积,一次性补水时间(不超48小时)。
二、土建施工单位的问题:
1.消防水管道井、强弱电井管井、排烟风管穿墙洞、电缆桥架穿越防火分区封堵是否完成;
2.防火门是否安装完成;包括防火门本体、闭门器、顺序器/顺位器、标志标识(常闭防火门请保持关闭标识)、开启方向、间隙过大、防火门周边抹灰。
3.风井是否抹灰;风口预留尺寸错误(可能导致风量、正压值不足)。
三、消防水系统问题:
1.室外栓消防管网自来水是否通;
2.喷淋湿式报警阀是否调试(近端及远端测试报警阀是否报警);
3.室内喷淋及消火栓系统管网内是否通水;
4.消防水泵是否调试;
5.屋顶稳压系统是否调试;
6.水流指示器(与信号蝶阀间距不小于5倍管径)是否调试;
7.起泵返回信号是否正常;
8.重点抽查的喷淋联动(末端、压力开关启泵)、消火栓联动(消火栓按钮、手报启泵),两台泵是否互为备用;

9、消防标志标识: 室外消防水泵结合器是否标识;室内消防泵、消防泵控制柜、风机控制柜是否标识:如消火栓水泵结合器、喷淋水泵结合器、消火栓泵控制柜、喷淋泵控制柜、室外消火栓泵控制柜、消火栓泵1、2号、喷淋泵1、2号、室外消火栓泵1、2号、排烟风机、送风机、喷淋管道、消火栓管道、补水管道等。

四、自动报警系统问题:
1.每层隔离模块是否安装,导线绞接是否焊锡;
2.车库防火阀控制(闭锁)线是否接至风机控制柜,且防火阀输入模块是否安装;
3.消防报警主机是否接地及开机测试;
4.非消防电源切断功能是否安装;
5.报警联动编程:不要遗漏。声光、防火卷帘等同时联动。

五、应急照明、消防电气系统问题
1.应急照明安装完成,已通电,是否已进行功能测试(切换、复位、报警功能);
2.应急照明强启是否具备;
3.非消防电源强切是否具备;
4.接地保护线是否接好。

六、防排烟系统未完工作:
1.所有风机在检测前单机、联动调试完成,包括正反转、风口调整;
2.所有送风口、防火阀由于报警系统暂时未单独调试,需单体进行24V信号输入测试风口是否能够自动打开、通过万用表测试一下反馈信号是否正常,风口手动开关是否正常,防火阀测试一下手动功能、信号反馈功能是否正常。
3.防排烟系统风机需在图纸上标注名称,注明每台风机引到了哪个控制柜内的哪一个回路;
4.注意正压值、排烟量不能偏差过大;
5.系统联动是否全部设备消防联动。

七、防火卷帘门问题:
1.防火卷帘门是否安装调试完成;
2.步降是否符合要求。

八、气体灭火问题:
1.气体灭火设备未到货或密度不够;
2.气体灭火弱电设备是否安装到位;模拟功能试验是否合格。

八、气体灭火问题:
1.气体灭火设备未到货或密度不够;
2.气体灭火弱电设备是否安装到位;模拟功能试验是否合格。

九、消防电梯问题:
消防电梯五方通话是否施工完毕,通话是否清晰;
迫降功能是否正常。

(温馨提示:每一扇防火门安装一台闭门器;双扇防火门除了安装闭门器,还应该安装顺位器/顺序器,目的让门没有门缝,没有让烟雾进入,消除消防隐患。)
